2026年5月14日,国家发展改革委、国家能源局发布《关于有序推动多用户绿电直连发展有关事项的通知》(发改能源〔2026〕688号),允许风电、光伏等新能源不接入公共电网,直接通过专用线路和变电设施同时向多个法人用户供电。

文章配图-1

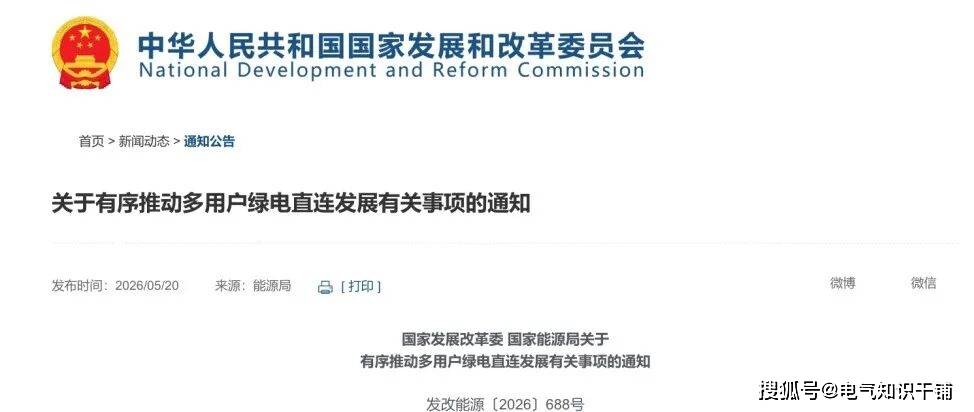

▲ 政策原文首页,发改能源〔2026〕688号

这篇文章把政策到底改了什么、你怎么介入、落地会卡在哪儿讲清楚。

讲清楚:什么叫多用户直连?

1. 用词拆解:

文章配图-2

2. 绿电直连:出自 2025 年发改能源〔2025〕650 号文:风电、光伏、生物质等新能源不直接并入公共大电网,单独架设专属专线,只给单一企业法人供电,全程可追踪绿电发电量、用电量,实现物理溯源的供电模式。行业俗称一对一模式。

核心特点与局限

文章配图-1

3. 多用户直连:发改能源〔2026〕688 号原文:风电、太阳能、生物质发电等新能源不直接接入公共电网,通过统一专用线路、变电设施,向多个独立法人企业集中供应绿电,拆分每家企业用电量、实现电量可溯源、分户分配的新模式;多用户工业企业法人,居民、农业用户不纳入。行业俗称一对多、园区拼团模式。

  • 核心升级点:

文章配图-1

--多用于绿电直连不是隔墙售电,是“绿色微生态”

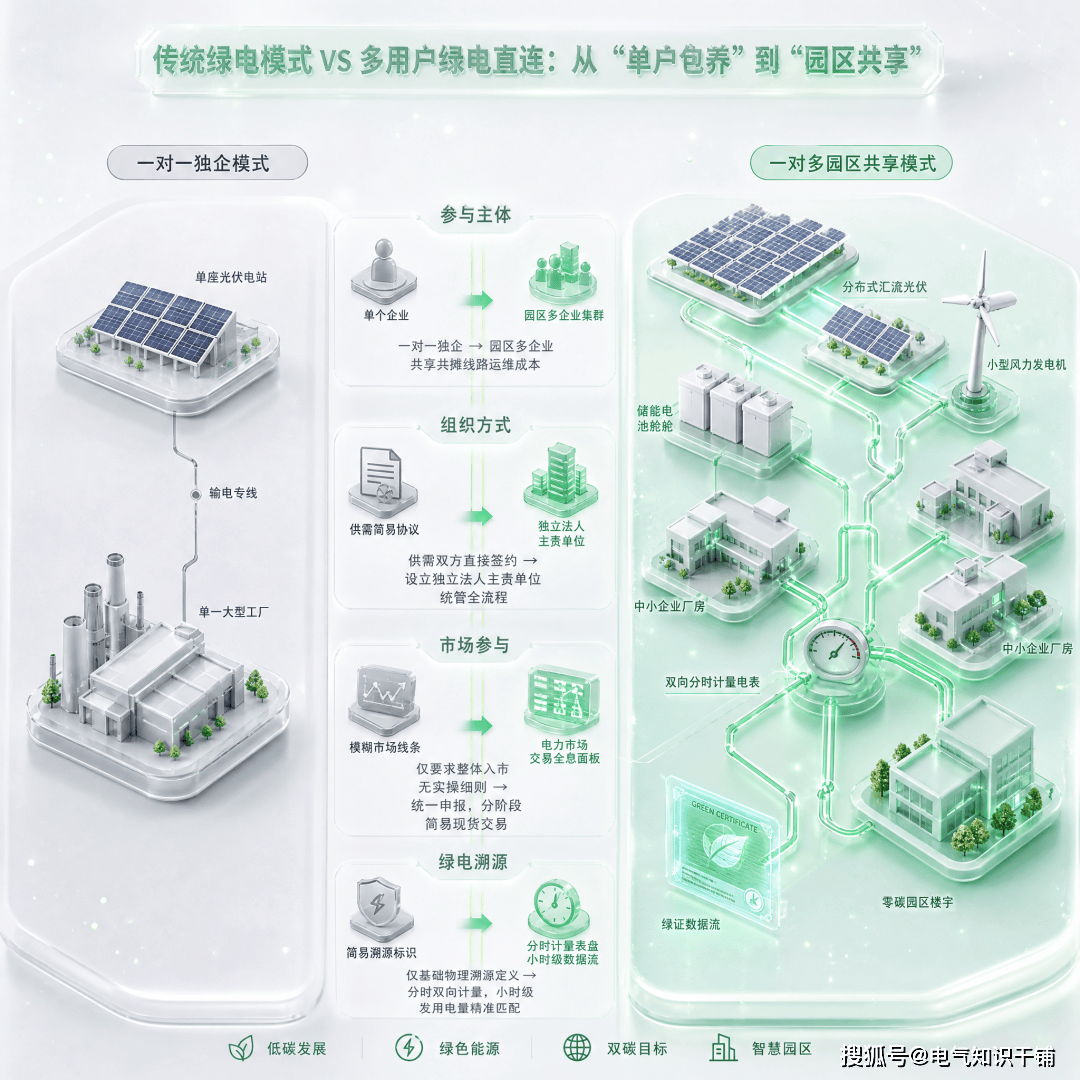

传统绿电模式VS多用户绿电模式

1. 一图看懂:

文章配图-1

2.四句话就能说清楚:

谁可以参与:从单一企业到园区生态

650号文只能一个新能源对一个用户;

688号文打开四类通道:

※ 新建负荷可同步配套新能源;

※ 存量单用户项目可以吸纳新用户、扩建电源;

※ 有绿电消费需求的企业可利用周边新能源资源探索;

※ 工业园区、零碳园区、增量配电网的全部或部分负荷可就近接入。

分布式光伏还能通过集中汇流方式参与。

组织方式:从直接签约到成立主责单位。

※ 单用户模式下,电源和负荷签一份协议就行。

※ 多用户模式下如果各签各的,责任会虚化,出问题就是人人有责、但无人负责。688号文要求项目必须明确独立法人作为主责单位,原则上由电源方和负荷方合资组建,也可以由电源方或负荷方单独投资,园区模式还可以由园区管委会或第三方机构(不含运营输电业务的公共电网企业)组建。这个主责单位承担项目内部所有设施的投建运管、市场交易和电费结算的最终责任。

市场参与:从整体原则到可执行规则。

650号文要求项目整体参与电力市场,但没写怎么操作。

688号文规定:项目以新型经营主体身份注册,主责单位统一申报,内部主体不得各自入市;初期以“报量不报价”方式参与现货市场,条件成熟后过渡到“报量报价”。这相当于给新手玩家开了简单模式,等跑顺了再上难度。

绿电认证:从物理溯源到小时级匹配。

650号文只在定义里提到“可实现供给电量清晰物理溯源”,没有具体规则。

688号文要求项目内部各关口安装双向分时计量装置,按每个时段用电量占比确定自发自用电量,实现小时级新能源发用电量匹配。这直接对接绿证核发和碳排放因子计算,让企业拿得出经得起核查的证据。

底层规则:为什么现在推”多用户“?

政策从来不会凭空加码的,推动多用户模式有3个底层原因:

个是新能源消纳压力。

装机规模:十四五末新能源装机19 亿千瓦,2035年预计将达到36 亿千瓦;消纳恶化:2025 年 3 月风电、光伏利用率同比分别 - 3.5pct、-2.8pct;青海、蒙西、陕西风光利用率<90%;绿电直连本质是就近匹配,减轻大电网远距离输电压力。

第二个是国际碳壁垒。CBAM进入正式实施期后,出口企业必须证明产品用电的低碳属性,但普通绿证和绿电交易在欧盟规则下很难被认可为“直连电力”,因为缺少物理连接和小时级匹配。688号文用专用线路和分时计量把这条路修通了。

第三个是企业真实需求。工业园区占我国总能耗的66%以上,面临双控、消纳权重考核双重压力,零碳园区、产业集聚区对绿电直连的需求很集中。但单用户模式门槛高,一家企业要吃得下一个新能源项目,负荷规模、投资能力、谈判能力缺一不可。多用户模式让不同企业负荷错峰互补,摊薄成本,扩大受益面,这是从“精英模式”到“普惠模式”的演化。

所文件核心是搭建完整四环节制度闭环:“生态准入界定—主体责任划分—交易运行—碳电溯源认证”四个制度环节闭环 : 先定义谁能玩,再解决谁来负责,再解决怎么参与市场,解决怎么被认证。

政策到底说了什么?

政策正文不算长,但每一句话都是门槛。

60%和30%:自发自用比例(以荷定源)。

自用电量/项目总发电量 ≥60%自用电量/园区总用电量 ≥30%;2030年前提升至≥35%作用:锁定自用定位,防止借直连变相倒卖电力上网。

20%:上网电量上限。并网型项目投产后,并网型项目年上网电量≤总可用发电量 20%;消纳困难时段禁止向公网反送电。

不纳入利用率统计:新能源弃电不再背锅。项目内部新能源弃电不计入全国风光利用率考核,允许项目内部自主平衡出力,无需限产降价保利用率。

价格机制:公平承担费用。并网型项目要符合《关于完善价格机制促进新能源发电就近消纳的通知》(发改价格〔2025〕1192号)要求,公平承担输配电费、系统运行费、政策性交叉补贴等费用。项目新能源发电量不纳入新能源可持续发展价格结算机制。也就是说,你该交的电网相关费用还是要交,但不能蹭国家新能源补贴的结算机制。

我们从哪些行业去切入?

政策讲清楚了,但落地从哪些方面入手,谁能抓住机会很重要。

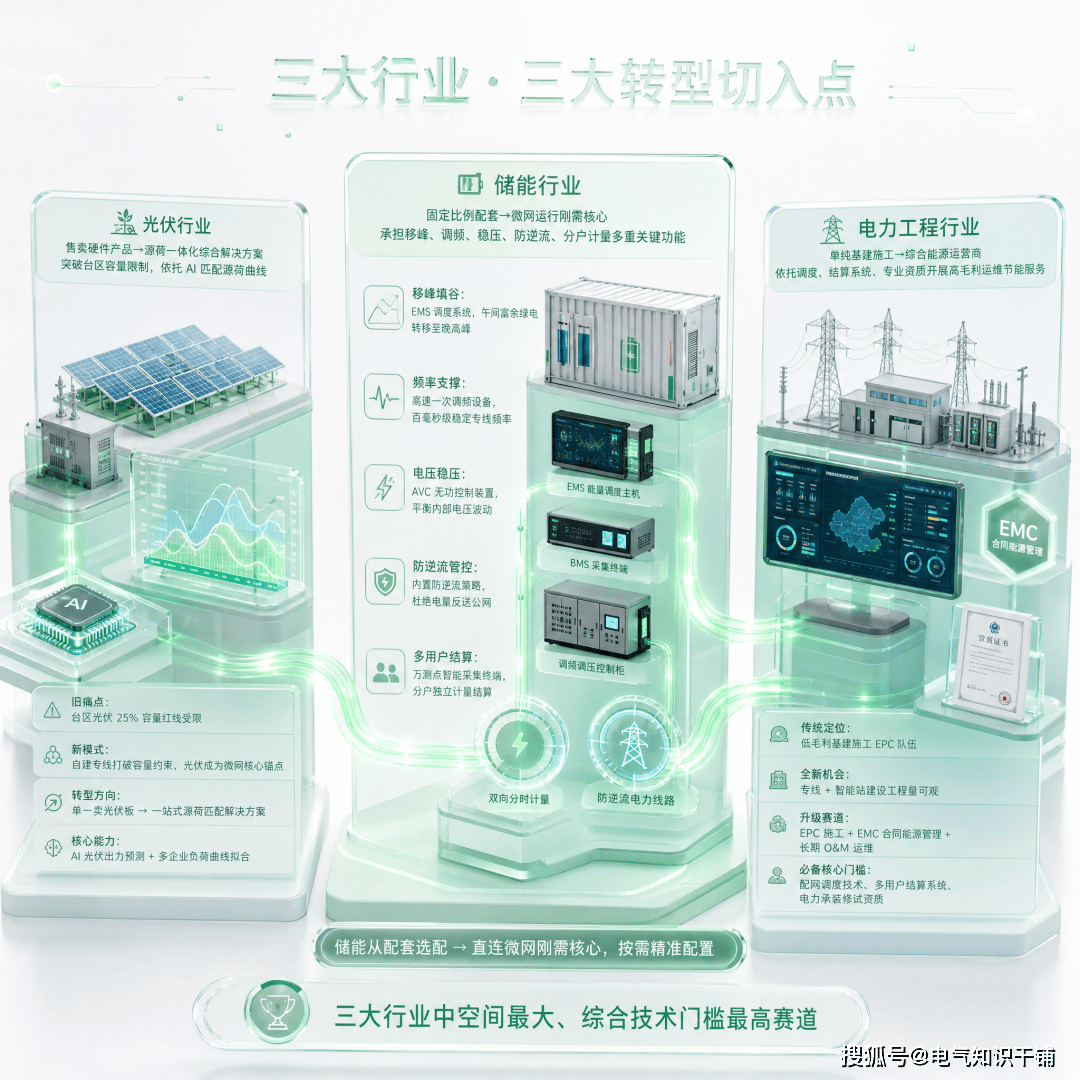

1. 一图看懂:

文章配图-1

:光伏行业:卖硬件→一体化源荷方案

打破台区 25% 光伏接入限制,光伏成为园区微网核心;企业需补齐 AI 光伏出力预测、多企业负荷拟合两大核心能力。

第二:储能行业:配套选配→系统刚需核心

无大电网兜底,储能承担移峰填谷、一次调频、电压稳压、防逆流、分户计量五大功能,按需配置,不再按光伏比例强制配套。

第三:电力工程行业:单纯 EPC 施工→综合能源运营商

三个行业里机会最大、门槛也最高的

转型方向:从低毛利EPC,升级到高毛利的EMC(合同能源管理)+ O&M(运维服务)

直连需要建设专线、智能开关站、保护通信系统——这些是看得见的工程量。但更大的价值在看不见的地方:工程建完之后,谁来运维这个微网?

需要储备:配网级调度技术 + 跨用户计量结算系统 + 承装(修、试)资质。

落地挑战在哪?

我认为要想落地,不可以忽略的挑战至少有4个。

是协调成本

多家企业共用一条专线,投资怎么分摊、电量怎么分配、负荷冲突时谁先断电,都要靠协议的制约和解决。

第二是技术复杂度

多用户项目内部发用电时序匹配、偏差考核、安稳装置配置都比单用户复杂,故障时责任界定困难。

第三是数据治理能力。

小时级溯源要求电网企业把计量结果推送至国家绿证核发交易系统,但目前很多地方的数据系统和标准还在建设中。

第四是省级细则没出齐。

政策给的是框架,用户边界、就近消纳距离、上网电量比例等具体指标还要各省自己定,在细则出来前,项目只能摸着石头过河。

我们要如何行动,怎么开始?

步:判断你的场景是否匹配

算力中心、出口型企业、零碳园区、氢氨醇项目优先级高;纯居民或农业用户不在范围内。

第二步:摸清用电底数

摸清连续12个月的负荷曲线、峰谷特征、年用电量,这是“以荷定源”的基础数据。

第三步:扫描周边资源

50公里或更近距离内是否有风电、光伏、生物质可开发,是否有存量单用户项目可以加团。

第四步:推动成立项目主责单位

优先选择电源方和负荷方合资模式,明确产权划分、运行维护、平衡责任、内部结算和违约责任。

第五步:把计量和溯源前置

在方案设计阶段就要求关口双向分时计量,确保后续能拿到小时级绿电溯源结果和绿证。

第六步:盯住省级细则

直连政策不是全国统一的,各省落地细则差异很大。盯紧国家发改委、能源局的文件 + 你所在省份的"源网荷储一体化"实施细则 + 过网费核定标准(这直接影响经济性)。


优质商品

X射线荧光光谱仪
X射线荧光光谱仪

版权声明

① 凡本网注明"来源:阿仪网"的所有作品,版权均属于阿仪网,未经本网授权不得转载、摘编或利 用其它方式使用。已获本网授 权的作品,应在授权范围内使用,并注明"来源:阿仪网"。违者本网将追究相关法律责任。

② 本信息由注册会员:安科瑞电气股份有限公司发布并且负责版权等法律责任。

旗下频道

色谱仪光谱仪反应釜试验箱试验机搅拌器培养箱离心机水分测定气体检测量热仪石油仪器纯水器比表面仪温度记录泵流量计万用表显微镜粒度仪测厚仪硬度计酸度计元素分析生物试剂电线电缆天平衡器传感器食品检测压力仪表电化学测厚仪阀门仪表电力仪表干燥设备药物检测
